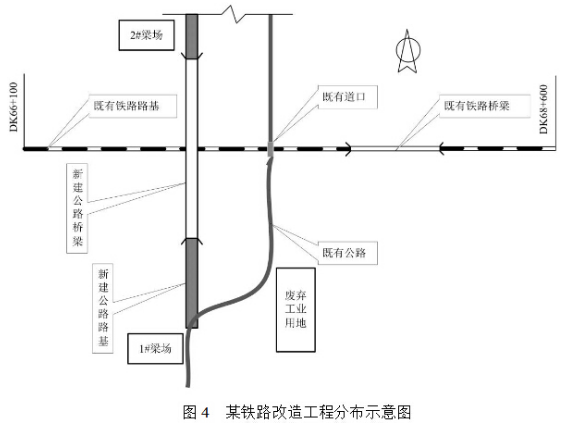

某II级铁路为非电气化单线铁路,某施工单位承担改造工程,施工主要内容包括:11,5km铁路大修,新建 一座跨铁路立交桥及既有道口

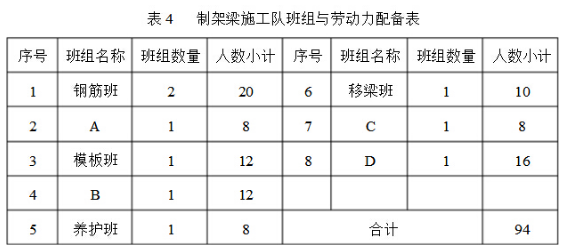

某II级铁路为非电气化单线铁路,某施工单位承担改造工程,施工主要内容包括:11,5km铁路大修,新建 一座跨铁路立交桥及既有道口拆除,如图4所示。 既有铁路养护,运营归某铁路局管理,铁路局下设专业站段,包括机务段,房建段,车务段,给水段,电务段,供 电段,工务段等。两端的车站归车务段管辖。 跨线公路桥桥长为1295m,中下部工程为钻孔桩,系梁,墩柱和盖梁,梁部结构为30m和25m跨简支箱梁,每孔 10片,箱梁总数510片。在既有道口附近有一处面积120亩的废弃工业用地,可以免费使用。铁路贯通电源线 路远离施工区。 业主要求此项工程按照铁路相关制度和程序建设。工程实施中,发生如下事件。 事件一:在铁路路基边进行桥梁基础施工前,项目经理部分别制定了桥梁基础和跨线铁路架梁施工方案和安 全措施,方案与措施中包含了对铁路设备设施的保护措施。 事件二:在铁路旁进行系梁基坑开挖前,项目经理部在靠近铁路侧安排了钢板桩打入施工。 事件三:制架梁施工队提前进行了班组与劳动力配备,如表4所示。 事件四:项目经理部编制的施工方案是将立交桥工程分为两个工区,平行组织施工。两个工区在铁路南北两 侧分别建设一处制梁场,各占地40亩,临时租地费为每亩1,5万元/年。两个工区计划在12个月内完成立交桥 全部工程,其中制架梁工程在6个月内全部完成,立交桥工程计划工期比业主要求的工期提前6个月。项目经 理部根据以上方案进行了项目成本预测,发现立交桥工程预测成本比中标价超出80万元。 事件五:开工4个月后,项目经理部向业主申报的验工计价项目及金额如下:钻孔桩:180万元,系梁:32万 元,调遣费:60万元,梁场龙门吊购置费:60万元,制梁:30万元,梁场张拉千斤顶租用费:15万元。 【问题】  1,针对事件一,施工时需要铁路局哪几个主要站段配合?为什么?  2,指出事件二中打入钢板桩的作用。  3,针对事件三,根据工序原则进行分工,指出A,B,C,D班组名称。  4,针对事件四,如何优化方案,降低施工成本?  5,针对事件五,哪些项目不属于验工计价范围?为什么?


【正确答案】:1,需要铁路工务段和电务段,车务段及邻近车站配合。 原因:①基坑开挖可能影响铁路路基和轨道稳定,涉及工务段配合。②基坑开挖可能挖断铁路通讯,信号电缆 ,涉及电务段配合。③架梁需要铁路临时封锁,涉及车务段和邻近车站配合。  2,打入钢板桩是为了保证基坑开挖后,路基不滑移,坍塌。轨道不变形。  3,A—张拉班B—混凝土班C—运梁班D—架梁班  4,①应该在工业废地上设置梁厂,不采取两个工区(梁场)设置②工期不提前,满足业主要求即可。  5,调遣费,购置费,租用费不属于验工计价范围因为铁路工程采取工程量清单报价,调遣费,购置费,租用费 已经包含在工程量清单单价内。
