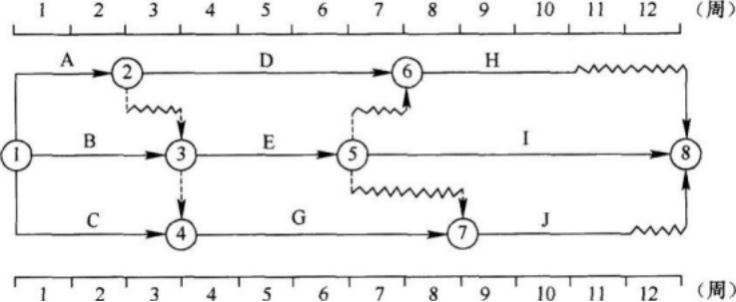

工程双代号时标网络计划如下图所示,其中工作A的总时差为( )周。
2024-11-09 17:14:11
建设工程施工管理【新版】
工程双代号时标网络计划如下图所示,其中工作A的总时差为( )周。
A、1
B、2
C、3
D、4
【正确答案】:A
【题目解析】:本题考核的是双代号时标网络计划中总时差的计算。工作A的总时差等于其紧后工作的总时差加 本工作与该紧后工作之间的时间间隔所得之和的最小值,即TF1-2=Min{0+2,1+0,1+1}=1
