复制表3到答题卡,用单实线画出本工程三项施工作业的施工计划横道图,并用双实线标示出关键线路。
2024-11-09 16:14:18
港口与航道工程管理与实务【新版】
复制表3到答题卡,用单实线画出本工程三项施工作业的施工计划横道图,并用双实线标示出关键线路。
【正确答案】:

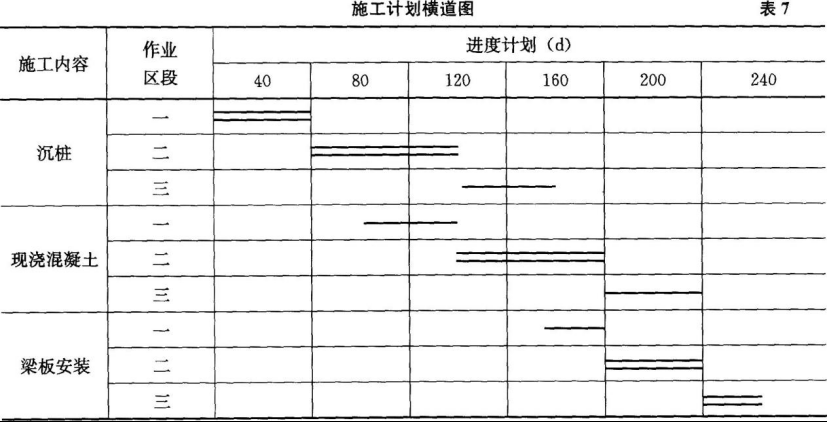

施工进度计划横道图见表7。
