某建设工程业主与承包商签订了工程施工合同,合同工期5个月,按月结算,合同中结算工程量为23500m3,合同价为120元/m3。(

某建设工程业主与承包商签订了工程施工合同,合同工期5个月,按月结算,合同中结算工程量为23500m3,合同价为120元/m3
(1)开工前,业主应向承包商支付合同价20%的预付款,预付款在合同期的最后两个月分别按40%和60%扣回。
(2)工程质量保证金为合同价的5%,从第一个月起按结算工程款的10%扣除,扣完为止。
(3)当实际工程量超过计划工程量的15%时,应对单价进行调价,调整系数为0.9。

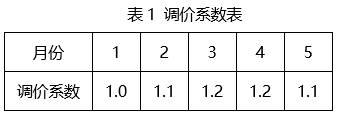

(4)根据市场情况,调价系数如表1所示。

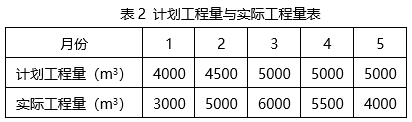

各月计划工程量与实际工程量如表2所示,承包商每月实际完成工程已经监理工程师签字确认。

问题:
(1)该工程的预付款是多少?
(2)该工程质量保证金是多少?
(3)每月造价工程师应签发的付款凭证金额为多少?


【正确答案】:问题(1):合同价:23500x120=282万元;
开工前支付预付款282x20%=56.4万元;
问题(2):工程质量保证金:282x5%=14.1万元。
问题(3):
1月份:调价系数为1.0,实际工程量少于计划工程量,所以均不用考虑调价。
完成工程款:3000x120=36万元,应扣工程质量保证金:36x10%=36万元,累计扣工程质量保证金3.6万元应支付工程款:36-3.6=32.4万元;
2月份:调价系数为11,应考虑单价调价:由于(5000-4500)/4500=11.11%,
实际工程量超出计划工程量11.11%<15%,不用考虑工程量增加的调价。
完成工程款:5000x120x1.1=66万元,
应扣工程质量保证金:66x10%=6.6万元,累计扣工程质量保证金
3.6+6.6=10.2 万元,
应支付工程款:66-6.6=59.4万元;
3月份:调价系数为1.2,应考虑单价调价:由于(6000-5000)15000=20%,实际工程量超出计划工程量20%>15%,要考虑工程量增加的调价。需要调价工程量6000-5000x(1+15%)=250m3
完成工程款:250x120x0.9x1.2+(6000-250)x120x1.2=86.04万元,应扣工程质量保证金:14.1-10.2=3.9万元应支付工程款:86.04-3.9=82.14万元;
4月份:调价系数为12,应考虑单价调价;由于(5500-5000)/5000=10%,实际工程量超出计划工程量10%<15%,不考虑工程量增加的调价。完成工程款:5500x120x1.2=79.2万元,
应扣工程预付款40%:56.4x40%=22.56万元,
应支付工程款:79.2-22.56=56.64万元。
5月份:调价系数为11,应考虑单价调价;由于实际工程量小于计划工程量,
不考虑工程量增加的调价。
完成工程款:4000x120x1.1=52.8万元,
应扣工程预付款60%:56.4x60%=33.84万元,
应支付工程款:52.8-33.84=18.96万元
