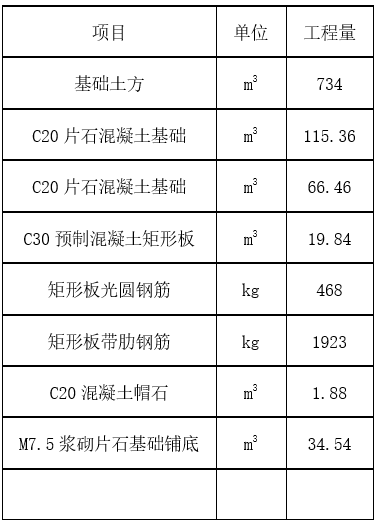

某公路某标段有钢筋混凝土盖板涵1-1.5*1.0m,共5座,涵长55.4米,其施工图设计主要工程量见下表。

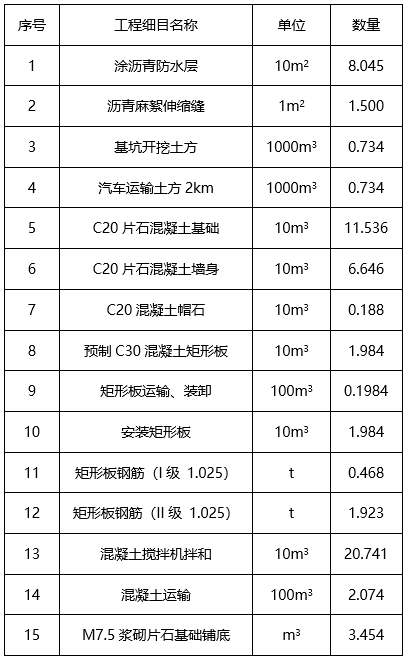

问题:已知现浇混凝土的场内运输及操作损耗率为2%,预制混凝土的场内运输及操作损耗率为1%,混凝土拌制不考虑建拌合站,也不考虑预制场的建设,弃土场运距2km,请根据上述资料以及给定的表格列出本涵洞工程造价所涉及的其他相关定额的工程细目名称、单位、数量等内容,并填入表格中,需要时应列式计算。(请考生将下表自行画在答题卡上作答。计算结果均保留三位小数。)


【正确答案】:

混凝土拌和与运输工程量:
现浇混凝土:(115.36+66.46+1.88)×(1+2%)=187.374m3
预制混凝土:19.84×(1+1%)=20.038m3
合计:187.374+20.038=207.412m3
