【正确答案】:

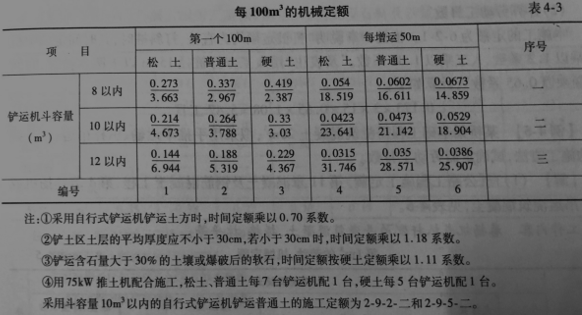

(1)查《公路工程施工定额》第2章路基工程、第9节拖式铲运机铲运土方,定额见表4-3。2-9拖式铲运机铲运土方;
工作内容:铲土,运土,卸车,空回,推土机整理卸土。
(2)定额单位数量:3000/100=30个 ;(3)计算机械台班数量:
(0.264+0.0473×(200-100)/50)×30 =10.758台班
根据定额表注第1条,还应乘以调整系类数0.70,则斗容量10m3以内的自行式铲运机机械台班数量为:10.758×0.70=7.53台班
