【正确答案】:

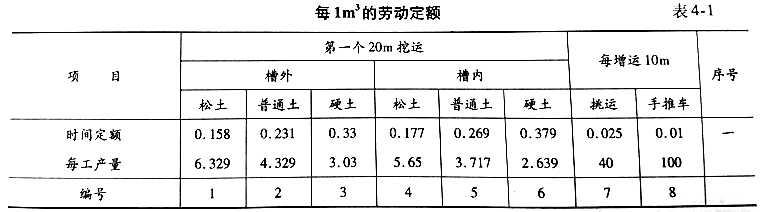

(1)查《公路工程施工定额》,第2章路基工程、第2节人工挖运土方。定额见表4-1。2-2人工挖运土方;
工作内容:挖运:挖、装、运20m,卸土、空回。增运:平运10m,空回。
(2)计算所需工日
槽外土方200m3第一个20m挖运硬土,定额为2-2-3,0.33×200=66工日。
增运定额为2-2-8,增运距应为50-20=30m,0.01×(30/10)×200=6工日;
则:66+6=72工日,故本项工程共需72工日。
