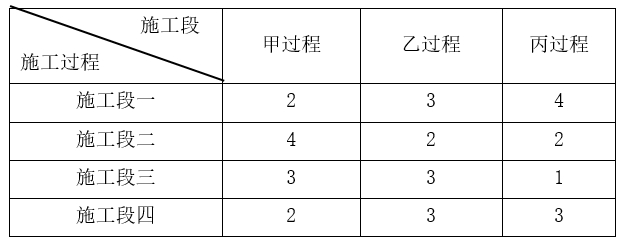

某分项工程包含依次进行的甲、乙、丙三个施工过程,每个施工过程划分成四个施工段组织流水施工,三个施工过程的流水节拍见下表。为了缩短工期,项目经理部的进度控制部门安排乙施工过程提前一天开工,按施工质量验收规范的规定,乙施工过程的每个施工段完成后至少要养护两天,才能进行丙施工过程的相应施工段施工。
问题:
1)该分项工程应采用哪种流水施工的类型组织施工?说明原因。
2)甲、乙、丙三个施工过程之间的流水步距分别为多少天?
3)试计算该分项工程的流水工期。
4)绘制该分项工程的流水施工横道图。
【正确答案】:
1)该分项工程应用无节奏流水施工的类型组织施工。
因为该分项工程的同一个施工过程流水节拍不相等,不同施工过程的流水节拍也不相等,流水节拍没有规律可循。

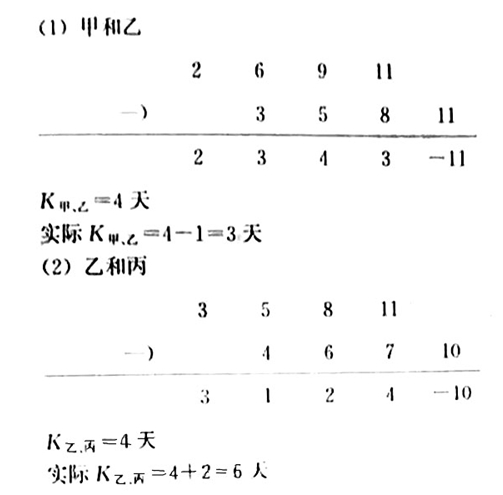

2)两个流水步距:
3)T=∑K+∑tn+∑J一∑C=(4+4)+(4+2+1+3)+2-1=19天

4)绘制的流水施工横道图如图所示:
