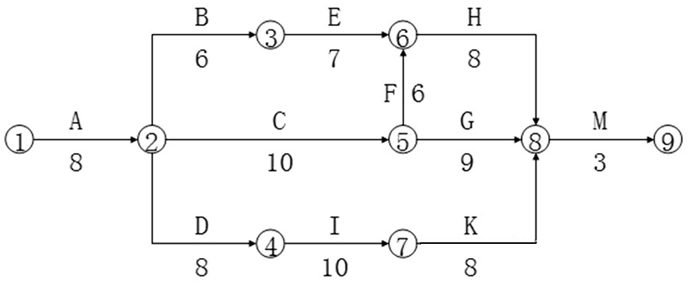

某分部工程施工前,施工单位编制了如下进度计划(单位:天),得到监理的批准。
施工过程中发生如下事件:
事件1:H工作进行中因建设单位设计变更,导致H工作延长5天。
问题:
1.指出双代号网络图的关键线路、工期。(关键线路用节点表示)
2.事件1中,施工单位在规定的时间内提出5天的工期索赔,能否成立?并说明理由。
【正确答案】:问题1:找关键线路最简便的方法是判断“所有线路中持续时间最长的线路”。从左到右、从上到下,逐条找出所有线路,不要遗漏。
线路①:A-B-E-H-M,持续时间为32天。
线路②:A-C-F-H-M,持续时间为35天。
线路③:A-C-G-M,持续时间为30天。
线路④:A-D-I-K-M,持续时间为37天。
所以关键线路为:①→②→④→⑦→⑧→⑨。(考试审题要仔细,用节点还是工作表示)
关键线路的工期即为双代号网络图的工期,即为37天。
问题2:是双代号网络图结合工期索赔的典型题目,该题型的本质是考察对总时差的运用。
施工单位工期索赔能否成立、具体可索赔多少天一般有2个要件:①非施工方责任;②某工作延误是否使总工期延长,并延长几天。
回顾总时差的概念:“在不影响总工期的前提下,某工作的机动时间。”若某工作总时差为4天,若在施工期间其延误3天,则还有1天机动时间,换言之总工期并未因为其延误3天而延长。
