某装饰工程公司承接一项酒店装修改造工程,前 5 个月各月完成费用情况如表 2A320075 一 1 所示。合同总价 1500 万元,总工期 6 个月。
问题
(1)计算各月的已完工程预算费用 BCWP 及 5 个月的 BCWP 。
(2)计算 5 个月累计的计划完成预算费用 BCWS 、实际完成预算费用 ACWP 。
(3)计算 5 个月的费用偏差 CV 、进度偏差 SV ,并分析成本和进度状况。
(4)计算 5 个月的费用绩效指数 CPI 、进度绩效指数 SPI ,并分析成本和进度状况。
【正确答案】:

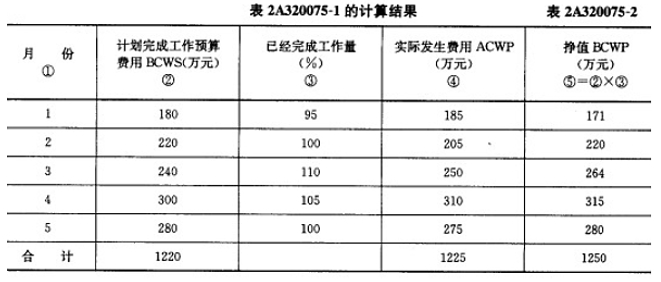

(1)各月的 BCWP 计算结果见表 2A320075-2 。其中:已完工作预算费用 BCWP =计划完成预算费用 BCWS×已经完成工作量的百分比 5 个月的已完工作预算费用 BCWP 合计为 1250 万元。
(2)从表 2A320075 一 2 中可见, 5 个月的累计的计划完成预算费用 BCWS 为 1220 万元,实际完成预算费用 ACWP 为 1 225 万元。
(3)5 个月的费用偏差 CV:
CV = BCWP — ACWP = 1250 一 1225 = 25 万元,由于 CV 为正,说明费用节约。 5 个月的进度偏差 SV :
SV = BCWP — BCWS = 1 250 一 1220 = 30 万元,由于 SV 为正,说明进度提前。
(4)费用绩效指数 CPI = BCWP / ACWP = 1250 / 1225 = 1 . 0204 ,由于 CPI 大于 1 ,说明费用节约。
进度绩效指数 SPI = BCWP / BCWS = 1 250 / 1220 = 1 . 0246 ,由于 SPI 大于 1 ,说明进度提前。
