事件三中,最适宜采用何种流水施工组织形式?绘制事件三中流水施工进度计划横道图,并计算其流水施工工期。

事件三中,最适宜采用何种流水施工组织形式?绘制事件三中流水施工进度计划横道图,并计算其流水施工工期。

最适宜采用无节奏流水组织类型。

利用大差法计算步距K=5,3

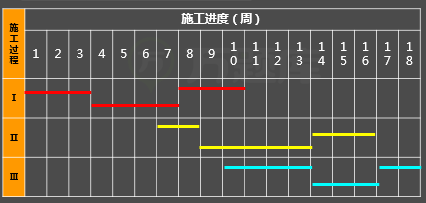

T=ΣK+Σt+G=(5+3)+(4+3+2)+1=18周
