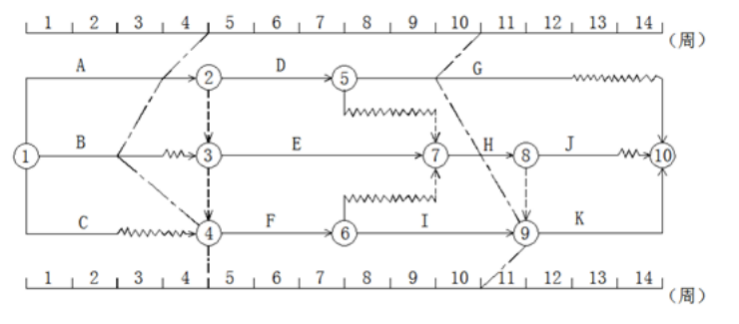

某工程项目的双代号时标网络计划,当计划执行到第4周末及第10周末时,检查得出实际进度前锋线如图所示,检查结果表明()。

A、第4周末检查时工作A拖后1周,但不影响总工期
B、第4周末检查时工作C拖后1周,影响总工期1周
C、第10周末检查时工作G拖后1周,将影响总工期1周
D、第10周末检查时工作I提前1周,但总工期不一定会提前
E、关键线路有两条
【正确答案】:DE
【题目解析】:“第4周末检查时工作A拖后1周,但不影响总工期”错误,关键线路有两条:1-2-3-7-8-9-10;1-2-3-4-6-9-10,在第四周检查时,A工作拖后一周,因为A工作在关键线路上,因此,将影响总工期1周。“第4周末检查时工作C拖后1周,影响总工期1周”错误,在第4周末检查,C工作正常进行。第10周末检查时,工作G拖后1周,因G有两周的总时差,因此不会影响总工期。“第10周末检查时工作G拖后1周,将影响总工期1周”错误,第10周末检查时,工作I提前一周,但是工作H正常,因此工期不会提前。
