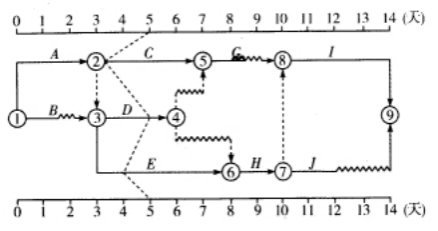

某分部工程时标网络计划如图所示。当该计划执行到第5天结束时检查实际进展情况,实际进度前锋线表明()。

某分部工程时标网络计划如图所示。当该计划执行到第5天结束时检查实际进展情况,实际进度前锋线表明()。


A、工作C实际进度拖后,但不影响总工期
B、工作D仍有总时差2天
C、工作E仍有总时差1天
D、工作G的最早开始时间将会受影响
E、工作H的最早开始时间不会受影响
【正确答案】:ABD
【题目解析】:选项A正确,由图中前锋线可知,工作C拖后2天,但其原有总时差为2天,不影响总工期;选项B正确,工作D进度正常,仍有总时差2天; 选项C错误,工作E为关键工作,其实际进度拖后1天,将影响总工期1天; 选项D正确、选项E错误,由于工作C和工作E的实际进度拖后,将分别影响其紧后工作G和H的最早开始时间。
