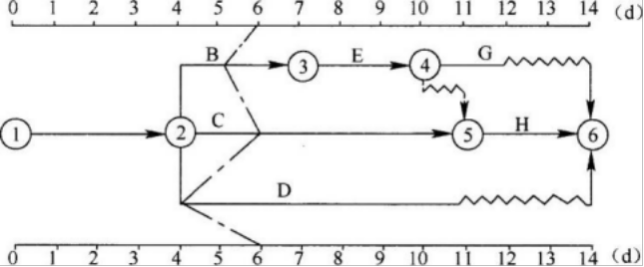

某分部工程双代号时标网络计划执行到第6天结束时,检查其实际进度如下图前锋线所示,检查结果表明()。

某分部工程双代号时标网络计划执行到第6天结束时,检查其实际进度如下图前锋线所示,检查结果表明()。
A、工作B的实际进度不影响总工期
B、工作C的实际进度正常
C、工作D的总时差尚有2d
D、工作E的总时差尚有1d
E、

工作G的总时差尚有1d


【正确答案】:ABE
【题目解析】:本题考核的是前锋线比较法进行实际进度与计划进度的比较。第6天结束时,工作B拖后1D,不影响工期,因为其总时差为1D;工作C实际进度正常;工作D拖后2D,其总时差为3D,不影响工期;工作B拖后1D,将使工作E的最早开始时间推迟1D,其总时差为0;工作G的总时差尚有1D。
