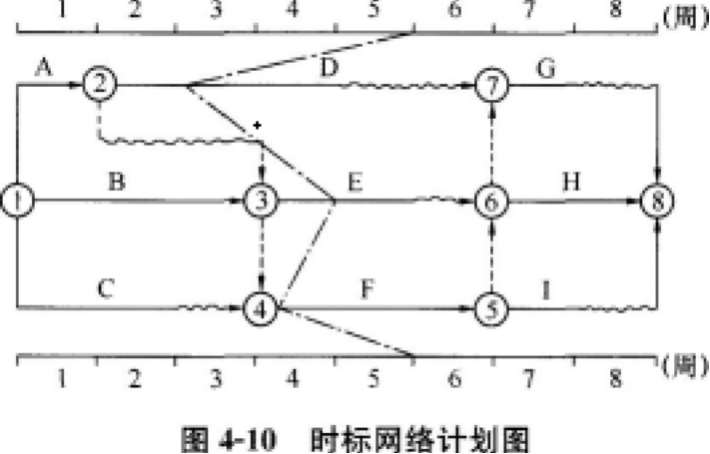

某工程双代号时标网络计划执行到第5周末时,实际进度前锋线如图4—10所示,从图中可以看出()。

某工程双代号时标网络计划执行到第5周末时,实际进度前锋线如图4—10所示,从图中可以看出()。


A、工作D拖延2周,不影响工期
B、工作E拖延1周,影响工期1周
C、工作F拖延2周,影响工期2周
D、工作D拖延3周,不影响后续工作
【正确答案】:C
【题目解析】:选项A错误,工作D拖延3周,不影响工期; 选项B错误,工作E拖延1周,不影响工期; 选项C正确,工作F拖延2周,影响工期2周; 选项D错误,工作D拖延3周,影响其紧后工作G开始时间。
