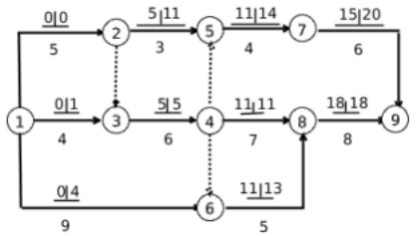

某工程双代号网络计划如下图所示(箭头上方数字为相应工作的最早开始时间和最迟开始时间),图中表 明的正确信息有( )。
A、工作①-③为关键工作
B、工作①-⑥的总时差为4
C、工作②-⑤的自由时差为3
D、工作⑤-⑦的总时差与自由时差相等
E、工作⑥-⑧的总时差与自由时差相等
【正确答案】:BCE
【题目解析】:本题考查的是双代号网络计划时间参数的计算。关键线路:①→②→③→④→⑧→⑨,①-③不 是关键工作。工作⑤-⑦的总时差=14-11=3,工作⑤-⑦的自由时差=15-11-4=0,两者不相等。
