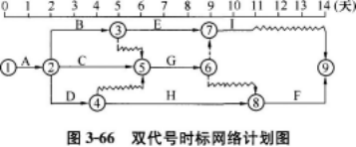

某分部工程双代号时标网络计划如图所示,该计划所提供的信息有( )。
A、工作B的总时差为3天
B、工作C的总时差为2天
C、工作D为关键工作
D、工作E的总时差为3天
E、工作G的自由时差为3天
【正确答案】:ABCD
