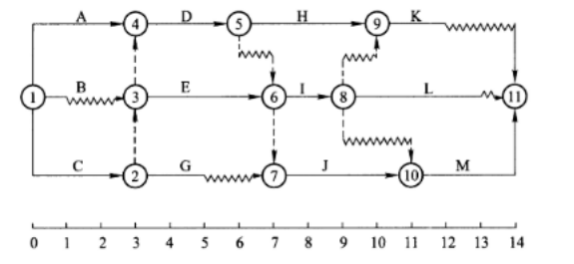

某分部工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )天。

某分部工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )天。


A、分别为2和3
B、均为2
C、分别为2和4
D、均为0
【正确答案】:B
【题目解析】:自由时差可以直接在图上通过波形线得出,波形线的长度即为自由时差2。而时标网络计划中一 项工作的总时差本工作的自由时差与紧后工作总时差的最小值之和。其中以终点节点为结束节点的工作(无 紧后工作)的总时差为2。
