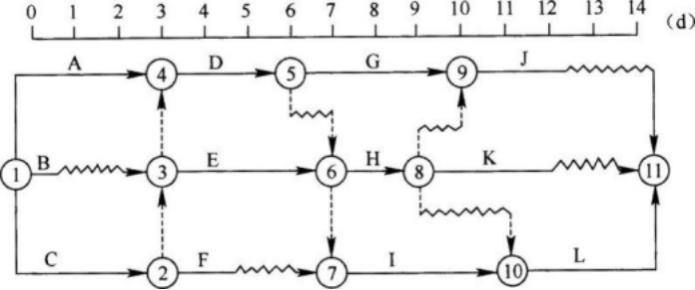

某项目分部工程双代号时标网络计划如下图所示,关于该网络计划的说法,错误的是( )。

某项目分部工程双代号时标网络计划如下图所示,关于该网络计划的说法,错误的是( )。


A、工作C、E、I、L组成关键线路
B、工作H的总时差为2d
C、工作A、C、H、L是关键工作
D、工作D的总时差为1d
【正确答案】:C
【题目解析】:选项A正确,时标网络计划中,无波形线的线路即为关键线路,本题中的关键线路是 ①→②→③→⑥→⑦→⑩→11(C→E→I→L),关键工作包括工作C、E、I、L。 选项B正确,工作H的总时差=min{(1+2),(0+2),(2+0)}=2(d)。 选项C错误,关键工作为C、E、I、L。 选项D正确,工作D的总时差=min{(1+2),(1+0),(0+2)}=1(d)。
