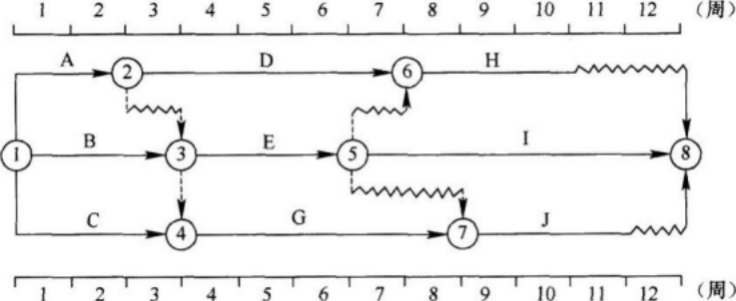

工程双代号时标网络计划如下图所示,其中工作A的总时差为( )周。
2024-11-09 17:13:50
建设工程施工管理【新版】
1
工程双代号时标网络计划如下图所示,其中工作A的总时差为( )周。
A、1
B、2
C、3
D、4
【正确答案】:A
【题目解析】:本题考核的是双代号时标网络计划中总时差的计算。工作A的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值,即TF1-2=Min{0+2,1+0,1+1}=1
