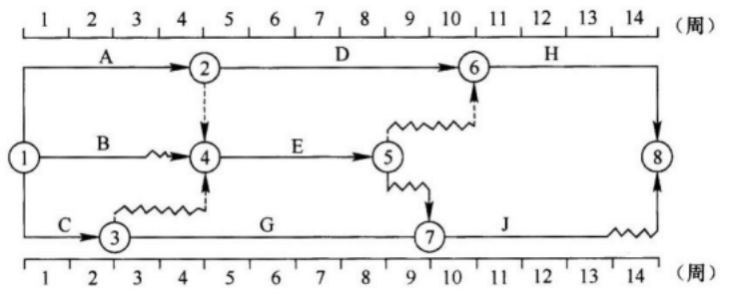

某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )。

某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )。


A、均为1周
B、分别为3周和1周
C、均为3周
D、分别为4周和3周
【正确答案】:B
