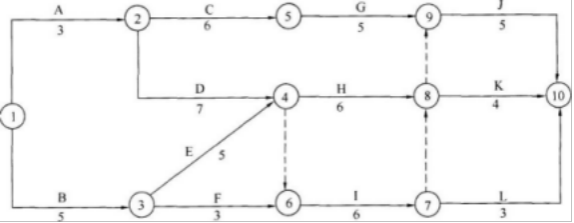

某分部工程双代号网络计划如下图所示,其中工作F的总时差和自由时差分别为( )。
2024-11-09 17:13:40
建设工程施工管理【新版】
某分部工程双代号网络计划如下图所示,其中工作F的总时差和自由时差分别为( )。
A、均为1
B、2和1
C、均为2
D、3和2
【正确答案】:C
【题目解析】:本工作的关键路线为A→D→H→J或者B→E→H→J或A→D→I→J,总工期为21,F的自由时差=10- 8=2(I工作的最早开始时间是10)。F的总时差=21-5-6-3-5=2天。
