铁路二线接长工程。

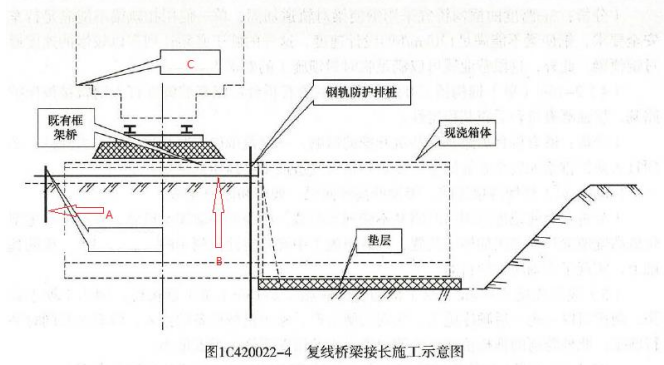

事件一:制定的涵洞接长流程:M底板模板安装→N→底板混凝土浇筑→边墙外模板安装→边墙钢筋绑扎→边
墙内模板安装→涵身底模安装→P→涵身混凝防水层施工。
事件二:制定了营业线接长安全专项方案,包括:基坑钢轨桩防护,钢便梁扣轨方案等。
问题:
1,写出图中A、B、C。
2,根据事件一:补充M、N、P。
3,根据事件二:营业线接长涵洞安全专项方案不全,请补充。
4,营业线施工,铁路运输集团需要为施工单位提供哪些配合。
【正确答案】:1,A为锚桩和拉筋,B为高低纵横梁,C为铁路限界。 2,M为内模板,N为绑钢筋,P为外模板。 3,营业线安全防护方案、大型机械施工专项方案、防洪防汛专项方案、应急抢险专项方案、人身安全专项 方案、满堂支架搭设与拆除专项方案、钢轨防冻防胀的专项方案。 4,工务段:施工影响路基和轨道稳定;电务段:施工可能挖断通信、信号电缆;供电段:施工可能要求接 触网断电;车务段、邻近车站:临时封锁线路。
