根据事件一用双代号网络图绘制.从2015年12月1日起.优化进度计划.计算赶工所增加的费用。

根据事件一用双代号网络图绘制.从2015年12月1日起.优化进度计划.计算赶工所增加的费用。
【正确答案】:

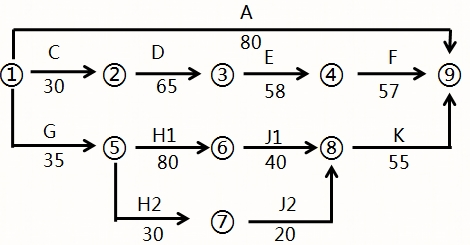

(1)B工作延误20天后.优化后续工作的网络图如下: ①原堤防加固线路为:①→②→③→④→⑤→⑨.线路总长度为260天。由于B工作延误20天.那么原堤防加固需要赶工10天。从赶工费用最低的原则出发.优先压缩费用增加率低的工作。因此工作E压缩2天.工作D压缩5天.工作F压缩3天.满足压缩10天的要求。压缩费用为:2.4×2+2.6×5+2.8×3=26.2万元。②新堤填筑对工作H和工作J增加了施工队数量.所以赶工的费用累计为:25+22=47万元。③所以赶工所增加的费用总共为:26.2+47=73.2万元。
