根据事件4中的巳知条件,计算K20+000~K25+000段路面施工工期(单位:d), 复制图2到专用答题卡上,并完善基层与下面层的横道图。

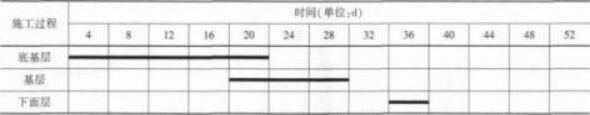

K20+000~K25+000段路面施工工期:44d。完善的基层与下面层的横道图如下:
