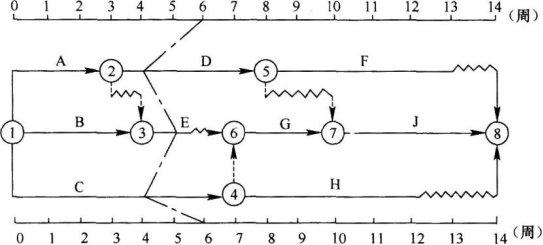

某工程项目时标网络计划如下图所示,该计划执行到第6周检查实际进度时,发现A和B已经全部完成,工作D、E分别完成计划任务量的20%和50%,工作C尚需3周完成,则用前锋线法比较表述正确的是( )。


A、工作D实际进度拖后2周,使总工期延长1周
B、工作E实际进度拖后1周,不影响总工期
C、工作C实际进度拖后2周,不影响总工期
D、后续工作G、H、J的最早开始时间推迟2周
E、该工程项目的总工期将延长3周
【正确答案】:ABD
