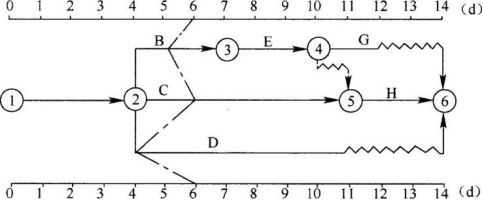

某分部工程双代号时标网络计划执行到第6天结束时,检查其实际进度如下图前锋线所示,检查结果表明( )。
2024-11-09 10:37:00
建设工程项目管理【新版】
某分部工程双代号时标网络计划执行到第6天结束时,检查其实际进度如下图前锋线所示,检查结果表明( )。
A、工作B的实际进度不影响总工期
B、工作C的实际进度正常
C、工作D的总时差尚有2d
D、工作E的总时差尚有1d
E、工作G的总时差尚有1d
【正确答案】:ABE
