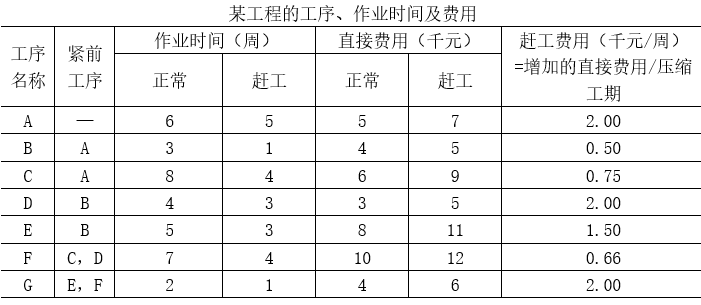

某工程由七道工序构成,有关资料如下表所示。该工程间接费用为每周1000元,在正常作业时间,人力、物力投入的直接费用为40000元
2024-11-07 09:36:20
企业运营管理(14070)
某工程由七道工序构成,有关资料如下表所示。该工程间接费用为每周1000元,在正常作业时间,人力、物力投入的直接费用为40000元。试在时间-成本优化基础上确定成本最低的完工期。
【正确答案】:成本最低的完工期为19周,最低成本为61 748元。
