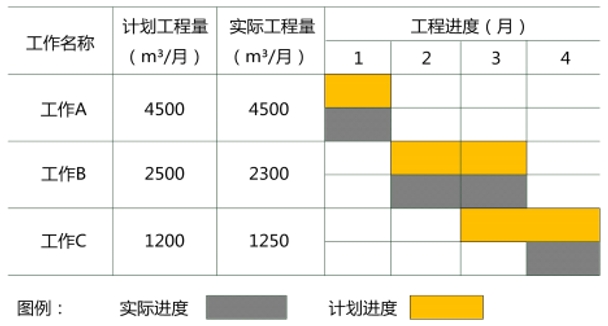

某混凝土工程的清单综合单价1000元/ m3, 按月结算,进度数据如下表。按赢得值法计算,3月末已完工作实际费用(ACWP)是9790千元。该工程3月末参数或指标正确的有()。
A、已完工预算费用(BCWP)是9100千元
B、进度偏差(SV)是-1600千元
C、费用绩效指数(CPI)是0.93
D、计划工作预算费用(BCWS)是10700千元
E、费用偏差(CV)是610千元
【正确答案】:ABCD
【题目解析】:BCWP=1000*(4500+2300*2)=9100
BCWS=1000*(4500+2500*2+1200)=10700
SV=BCWP-BCWS=-1600
CV=BCWP-ACWP=-690
CPI=BCWP/ACWP=0.93
