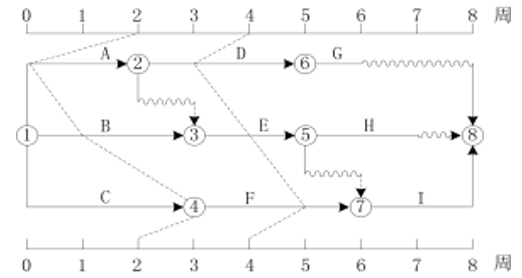

某项目时标网络计划第 2、4 周末实际进度前锋线如下图,关于该项目进度情况的说法,正确的有()。
A、第 2 周末,工作 C 提前 1 周,工期提前 1 周
B、第 2 周末,工作 A 拖后 2 周,但不影响工期
C、第 2 周末,工作 B 拖后 1 周,但不影响工期
D、第 4 周末,工作 D 拖后 1 周,但不影响工期
E、第 4 周末,工作 F 提前 1 周,工期提前 1 周
【正确答案】:BCDE
【题目解析】:A 选项错误:第二周末检查涉及 A、B、C 三个工作,A 工作拖后 2 天,但 A 工作有 2 天的总时 差,单独考虑 A 总工期不变;B 工作拖后 1 天,总时差为 1 天,单独考虑 B 总工期仍然不变;C 提前 1 天, 无总时差,单独考虑 C 总工期会提前 1 天,所以第二周末检查时综合 A、B、C 三项工作来看工期是不会提前的。
