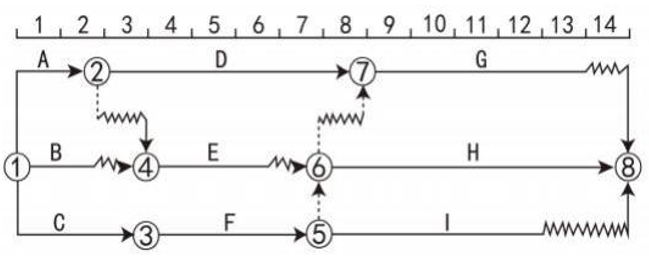

某工程双代号时标网络计划如下图所示(时间单位:周),在不影响总工期的前提下,工作 B 可利用的机动时间为( )周。
2024-11-07 00:44:52
工程项目管理(13648)
某工程双代号时标网络计划如下图所示(时间单位:周),在不影响总工期的前提下,工作 B 可利用的机动时间为( )周。
A、1
B、2
C、3
D、4
【正确答案】:B
【题目解析】:总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。 总时差=紧后工作总时差的最小值+本工作的自由时差=1+1=2(周)。
