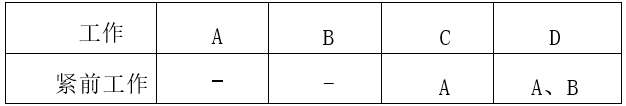

各工作间逻辑关系表及相应双代号网图如下图。图中虛箭线的作用是()。
2024-11-07 00:42:41
工程项目管理(13648)
各工作间逻辑关系表及相应双代号网图如下图。图中虛箭线的作用是()。
A、联系
B、区分
C、断路
D、指向
【正确答案】:A
【题目解析】:工作 C 的紧前是 A,工作 D 的紧前是 A 和 B,这条虚箭线的作用是把两个工作联系到一起,表达逻辑关系,不是区分这两个工作。
