根据事件1,用双代号非时标网络图编制出修订后的施工进度计划(用工作代码表示)。
2023-11-02 22:03:27
水利水电
根据事件1,用双代号非时标网络图编制出修订后的施工进度计划(用工作代码表示)。

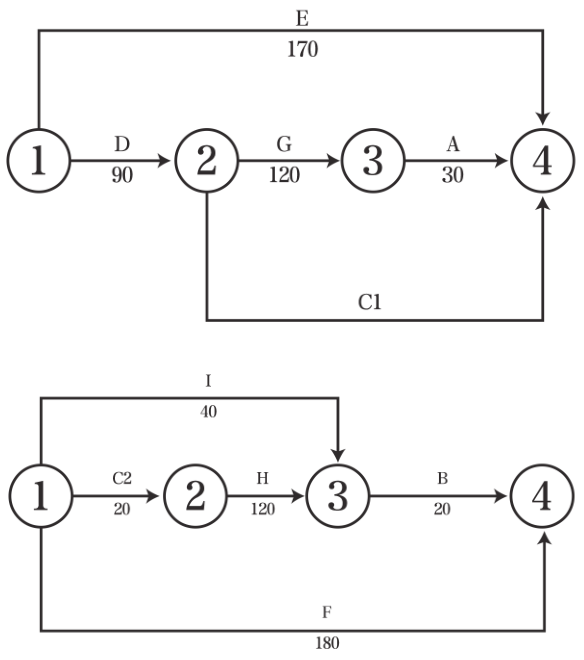

修订后的施工进度计划如下图所示。
注:Cl、C2分别代表C工作在两个非汛期完成的相应工作;图中单位为天(d)。
